Так и живут, с видом на крепость эпохи холодной войны. Жигулевская гэс Куйбышевская гэс

Является шестой ступенью и второй по мощности ГЭС Волжско-Камского каскада ГЭС.

Общие сведения

Троительство ГЭС началось в 1950 году, закончилось в 1957 году. Особенностью геологического строения гидроузла является резкое различие берегов Волги. Высокий обрывистый правый берег сложен трещиноватыми верхнекаменноугольными известняково-доломитовыми породами. Левый коренной берег долины сложен песками с прослоями и линзами суглинков.

Состав сооружений ГЭС:

  • земляная намывная дамба длиной 2800 м, шириной 750 и высотой 52 м;
  • бетонная водосливная плотина длиной 980 м (максимальный пропускаемый расход - до 40 тыс. м³/с);
  • здание ГЭС совмещённого типа длиной 700 м;
  • двухниточные судоходные шлюзы с подходными каналами.

По плотине ГЭС проложены железнодорожный и автомобильный переходы через Волгу на магистрали ― . Мощность Жигулевской ГЭС - 2320 МВт, среднегодовая выработка - 10,5 млрд кВт∙ч. В здании ГЭС установлены 16 поворотно-лопастных гидроагрегатов мощностью по 115 МВт и 4 поворотно-лопастных гидроагрегата мощностью по 120 МВт, работающих при расчётном напоре 22,5 м. Оборудование ГЭС устарело и проходит модернизацию и замену. Плотина ГЭС образует крупное .

ГЭС спроектирована институтом «Гидропроект».

Жигулевская ГЭС входит в состав ОАО «РусГидро» на правах филиала.

Экономическое значение

Игулёвская ГЭС участвует в покрытии пиковых нагрузок и регулировании частоты в Единой энергосистеме страны, регулирует сток воды в Волге, способствует эффективному её использованию нижележащими волжскими гидроэлектростанциями, обеспечивает создание судоходных глубин и создает благоприятные условия для орошения больших площадей засушливых земель Заволжья. Электроэнергия, вырабатываемая ГЭС, передается по четырём высоковольтным линиям 500 кВ: по двум из них - в ОЭС Центра, по двум другим ― в ОЭС Урала и Средней Волги.

Показатели деятельности

| class="standard" |+ Выработано электроэнергии за год, млн кВт·ч! 2006 ! 2007 ! 2008 ! 2009 |- | 9 586,2 | 11 742,2 | 10 722,50 | |}

История строительства

Дея энергетического использования Волги у Самарской Луки была выдвинута Глебом Кржижановским ещё в 1910 г. Спустя десятилетие инженер К. В. Богоявленский предложил построить гидроэлектростанцию у поселка Переволоки на водоразделе между Волгой и Усой, использовав естественную разность уровней воды. Однако бедственное положение экономики страны не позволило реализовать этот проект.

В начале 1930-х гг. в районе Самарской Луки и Ярославля начались проектно-изыскательские работы по энергетическому использованию Волги, по итогам которых было предложено множество схем различного расположения гидроузлов. В 1937 г. было принято решение о строительстве Куйбышевского гидроузла на водоразделе у поселков Красная Глинка и Переволоки. При строительстве применялся труд заключенных ГУЛАГа (Самарский ИТЛ и строительство Куйбышевского гидроузла, где работало более 30 тыс. человек). Осенью 1940 г. в районе месторасположения будущей ГЭС были обнаружены нефтеносные площади, в связи с чем строительство было приостановлено.

Специалисты института «Гидропроект» продолжили изыскания в 1949 г. Итогом исследований стало решение о сооружении Куйбышевского гидроузла в районе города Жигулёвск. 21 августа 1950 г. утверждён проект строительства Куйбышевской ГЭС мощностью 2,1 млн кВт. На месте будущей гидроэлектростанции развернулись строительные работы, которые вновь велись с использованием труда заключенных (Кунеевский ИТЛ, 46600 человек). Для строительства был создан специальный трест «Куйбышевгидрострой». Волжская ГЭС им. В. И. Ленина была построена в рекордно короткие сроки ― с 1950 по 1957 гг.

В июле 1955 г. через нижние судовые шлюзы плотины прошёл первый пароход. В ноябре того же года было перекрыто основное русло Волги, а 29 декабря ― запущен в промышленную эксплуатацию первый гидроагрегат. Меньше чем через год после этого события, в октябре 1956 г., Куйбышевская ГЭС выработала первый миллиард киловатт-часов электроэнергии.

Строительство ГЭС шло ударными темпами. Так, в 1956 г. в эксплуатацию были введены 12 агрегатов, в 1957 г. ― ещё 7. 10 августа 1958 г. станцию переименовали в Волжскую ГЭС им. Ленина, а в мае 1959 г. все сооружения гидроузла были приняты в промышленную эксплуатацию.

Куйбышевский гидроузел - уникальное сооружение, не имеющее аналогов в мировой практике гидротехнического строительства. За семь лет на строительстве было выполнено 193,9 млн м³ земляных работ, уложено 7,67 млн м³ бетона, смонтировано 200 тыс. т металлоконструкций и оборудования. Максимальная суточная интенсивность укладки бетона достигала в 1955 г. здесь 19 тыс. м³ (на 3,3 тыс. м³/сут. выше, чем интенсивность укладки бетона на строительстве ГЭС Гранд-Кули в США).

Волга была также перекрыта за рекордно короткое время - 19,5 ч в период, когда её расход составлял 3800 м³/с. Каждый агрегат мощностью 105 тыс. кВт монтировался в среднем около 1 месяца, т. е. принятое в отечественной и зарубежной практике время было сокращено более чем в два раза. Однако эксплуатация агрегатов показала, что их реальная развиваемая мощность в отличие от проектной составляет не 105 МВт, а 115 МВт, что позволило произвести перемаркировку агрегатов и довести установленную мощность гидроэлектростанции до 2,3 ГВт.

Эксплуатация

Начале 1960-х гг. напряжение оборудования ГЭС возросло до 500 кВ, что позволило увеличить мощность электропередачи на на 40 % и завершить объединение энергосистем Центра и Урала. 30 августа 1966 г. Волжская ГЭС имени В. И. Ленина выработала первые 100 млрд кВт∙ч электроэнергии.

За досрочное выполнение семилетнего плана по выработке электроэнергии и успешное проведение работ по комплексной автоматизации производственных процессов 14 сентября 1966 г. Волжская ГЭС имени В. И. Ленина была награждена орденом Ленина. С середины 1960-х до конца 1970-х гг. на ГЭС происходила модернизация оборудования: гидрогенераторы были переведены в режим синхронных компенсаторов. В 1979 г. на Волжской ГЭС впервые в стране начал эксплуатироваться новый трансформатор типа ОРЦ-135000/500 со сниженным уровнем изоляции.

1 февраля 1993 г. Волжская ГЭС имени В. И. Ленина была реорганизована в Открытое акционерное общество «Волжская ГЭС имени В. И. Ленина» (ОАО «ВоГЭС»), учредителем общества выступило РАО «ЕЭС России».

4 июля 2001 г. станция вошла в состав Управляющей компании «Волжский гидроэнергетический каскад».

В 2001 г. Волжская ГЭС имени В. И. Ленина стала участником эксперимента по разработке единой концепции построения и развития автоматизированных систем управления (АСУ ТП и АСДТУ).

В октябре 2003 г. Волжская ГЭС имени В. И. Ленина стала одним из первых поставщиков электроэнергии на конкурентный сектор оптового рынка «5-15»: гидроэлектростанция продаёт в конкурентном секторе до 15 % всей выработанной электроэнергии, а 85 % гарантировано поставляет в регулируемый сектор ― на Федеральный оптовый рынок электрической энергии и мощности (ФОРЭМ). В 2004 году Волжская ГЭС имени В. И. Ленина реализовала в конкурентном секторе 1,421 млрд кВт∙ч электроэнергии на сумму 770 млн рублей.

В 2004 году ГЭС победила в ежегодном конкурсе «Компания года: лучшие предприятия Самарской области». Гидроэлектростанция стала лауреатом в номинации «За динамичное развитие».

В конце декабря 2007 года ОАО «Жигулёвская ГЭС» было ликвидировано в связи с присоединением к ОАО «ГидроОГК».

Реконструкция станции

Старевшее оборудование станции активно реконструируется. Благодаря вводу в эксплуатацию в 1998 году микропроцессорной системы автоматического коммерческого учёта электроэнергии, а также цифровой АТС кабельной локальной сети подстанций и машинного зала информационное снабжение диспетчерского и управленческого персонала поднялось на новый, более современный качественный уровень. В 2000-х годах полностью обновлен тракт выдачи электроэнергии, произведена реконструкция распределительных устройств 110 и 220 кВ, ведутся работы по реконструкции распределительного устройства 500 кВ. также производится постепенная модернизация гидросилового оборудования. Еще в 1980-х годах были реконструированы гидрогенераторы, что позволяет в дальнейшем увеличить мощность гидроагрегатов. В 2000-х годах началась замена гидротурбин. На первом этапе, заменяется шесть гидротурбин, причем мощность четырех из них возрастает на 5 МВт, а двух - на 7,5 МВт, таким образом, мощность станции после первого этапа реконструкции достигнет 2335 МВт. 5 февраля 2007 года мощность Жигулевской ГЭС возросла на 15 МВт за счёт замены трёх гидротурбин (станционные номера 5, 10 и 15) и достигла 2315 МВт, в 2008 году реконструкция турбин была продолжена, в частности, 1 ноября 2008 года после замены турбины была произведена перемаркировка гидроагрегата №3, мощность станции составила 2320 МВт. Поставщик рабочих колес первых шести реконструируемых гидроагрегатов - ОАО «Силовые машины». Реконструкция оставшихся гидроагрегатов будет выполнена за счет средств кредита ЕБРР, поставщик оборудования пока не определен. В августе 2008 года был объявлен конкурс на замену двух гидротурбин станции, согласно условиям конкурса новые гидротурбины должны быть введены в строй в 2011 году.

Жигулевская ГЭС была мечтой советского правительства на самой заре становления страны. Реализация планов началась в 30-х годах, а масштабная стройка уместилась в рекордные сроки уже после Великой Отечественной войны. История Жигулевской ГЭС - это одна из страниц индустриализации СССР и энергобезопасности России.

От идеи к старту

Идею строительства Жигулевской ГЭС в 1910 году подал на рассмотрение царскому правительству самарский инженер Г. М. Кржижановский. Воплотить ее получилось лишь после революции, когда был утвержден план ГОЭЛРО, инициатором которого выступил все тот же инженер, но уже в статусе председателя комиссии по электрификации.

В начале 30-х в местности, расположенной недалеко от села Красные Луки, начались изыскательские работы по освоению энергетического потенциала Волги. Итогом стало предложение строительства Куйбышевской ГЭС, где можно было оборудовать три точки для старта работ. Первая строительная площадка появилась возле поселка Красные Луки. Для обеспечения крупномасштабного проекта Жигулевской ГЭС был построен штаб. Но уже в 1940 году на месте предполагаемого размещения станции обнаружились залежи нефти, и стройка была заморожена.

После войны

В послевоенное время были проведены дополнительные силами института «Гидропроект». Подходящая площадка нашлась недалеко от города Жигулевска. Согласно проекту, утвержденному в 1949 году, Жигулевской закладывалась на уровне 2,1 миллиона кВт⋅ ч .

Строительство началось в 1950 году и сразу приобрело большой размах. Для реализации планов были задействованы около 50 строительно-монтажных предприятий, относящихся к почти всем министерствам страны. В проектировании узлов и помещений принимали участие около 130 институтов и проектных бюро, поставкой техники и комплектующих занимались более 1300 заводов. Начальником строительства объекта был назначен И. В. Комзин, получивший за разработку и реализацию масштабного проекта звание Героя социалистического труда.

Этапы строительства

ГЭС Жигулевская - крупный послевоенный объект, который требовал от ослабленной экономики мобилизации большого количества рабочей силы и ресурсов. Вопрос с человеческими ресурсами был решен довольно жестко - в основной массе строителями были заключенные, для их содержания учредили Кунеевский ИТЛ, подчинявшийся Главгидрострою МВД СССР.

Отсыпка камня с правого берега Волги для возведения дамбы была начата зимой 1950 года. Официальной датой начала строительства считается 18 февраля 1951 года, когда был вынут первый грунт из зоны будущего котлована. ГЭС Жигулевская была показательной стройкой. Для реализации и ускорения темпов работ на площадку стянули всю передовую на тот момент технику.

В июле 1951 года на левом берегу реки началось возведение нижних шлюзов и мощного бетонного завода. Весной 1952 года стартовало возведение водосливной перемычки длиной восемь километров, а летом пришло время строительства верхних шлюзов гидроузла для судоходства. В декабре того же года был введен в эксплуатацию больничный комплекс.

Ударные темпы

ГЭС Жигулевская строилась ударными темпами, иногда за сутки работы укладывалось до 20 тысяч кубометров бетона, что было рекордом даже по мировым стандартам. В декабре 1952 года начались работы по бетонированию днища нижних шлюзов, через два месяца получила наполнение культурная жизнь строителей - был сдан в эксплуатацию новый клуб нефтяников в поселке Солнечная Поляна.

В апреле 1953 года начал работу камнещебеночный завод, продукция которого с 30 июля стала применяться в строительстве здания гидростанции. Фундамент всей плиты Жигулевской ГЭС был готов в июле 1954 года. В истории строительства наступил самый важный момент - создание плотины. Старт был дан 15 августа 1955 года, перекрытие началось с левого берега Волги, земляная дамба была намыта в течение 2 месяцев. В октябре воды реки были заведены в котлован.

Перекрытие реки с правого берега было завершено в рекордные сроки, специалистам понадобилось чуть более 19 часов для сложнейшей операции. В течение последующих двух недель шли работы по устранению мелких недочетов в теле плотины. В ноябре 1955 года вода начала заполнять Куйбышевское водохранилище.

Проектный в нем был достигнут лишь в июне 1957 года. На момент достижения эксплуатационной мощности Куйбышевское водохранилище было крупнейшим в мире - площадь занимала около 6 тысяч квадратных километров, длина - 510 метров, ширина в некоторых местах достигала 27 километров.

Рекорды

История Жигулевской ГЭС в июле 1955 года ознаменовалась проходом первого судна через нижние судовые шлюзы. В ноябре произошло перекрытие основного русла Волги, в декабре закончен монтаж первого гидроагрегата и началась его промышленная эксплуатация. В течение 1956-1957 годов были запущены остальные одиннадцать гидроагрегатов. Первый миллиард киловатт-часов был получен в октябре 1956 года. Датой завершения основного этапа строительства считается 14 октября 1957 года, когда все турбины ГЭС уже выдавали промышленный ток.

Установка каждой турбины мощностью 150 тысяч МВт занимала около месяца, после введения их в эксплуатацию выяснилось, что развиваемая турбинами мощность достигает 115 МВт. В результате была проведена перемаркировка агрегатов, а установленная мощность ГЭС увеличилась до 2,3 ГВт.

Все дальнейшие усилия были направлены на возведение административных, хозяйственных зданий инфраструктуры станции и социальных объектов Жигулевска и Ставрополя. ГЭС Жигулевская - уникальное сооружение, весь гидроузел был выстроен в течение семи лет. За этот период было проделано почти 200 миллионов кубических метров земляных работ, уложено около 8 миллионов кубометров бетона, смонтировано 200 тысяч тонн металлических конструкций и оборудования.

Эксплуатация

Жигулевская ГЭС была официально открыта 9 августа 1958 года в торжественной обстановке и в присутствии первых лиц СССР. На следующий день станцию переименовали в Волжскую ГЭС с присвоением имени В. И. Ленина. Многие участники строительства получили правительственные награды. Трудившиеся на строительстве заключенные были отпущены на волю по амнистии, некоторым оставшимся сократили сроки отбывания наказания.

К началу августа 1966 года ГЭС Жигулевская выработала юбилейные 100 миллиардов киловатт-часов электроэнергии. В этот же период происходила планомерная автоматизация всех процессов управления на станции, до конца 70-х годов была проведена масштабная модернизация оборудования.

С переменой экономического строя в 1993 году изменился и статус станции: в результате реорганизации компания стала открытым акционерным обществом. В 2001 году ГЭС Жигулевская стала частью компании «Волжский гидроэнергетический каскад». С 2003 года гидростанция является поставщиком электроэнергии на оптовый рынок, где продает до 15 % всей выработанной энергии, остальные ресурсы поставляется на регулируемый федеральный рынок.

Современность

На сегодняшний день собственником станции является холдинг «Русгидро». Жигулевская ГЭС - это русловая гидроэлектростанция, все сооружения которой относятся к первому классу капитальности. В состав инфраструктуры входит:

  • Земляная дамба высотой 52 метра (ширина - 750 м, длина - 2800 м).
  • Здание станции ГЭС длиной 700 метров.
  • Водосбросная плотина длиной 980 метров.
  • Судоходные шлюзы.

Высота Жигулевской ГЭС в плотинной части составляет 40,15 метра, здание ГЭС имеет высоту 81,1 метра. По верхней части плотины проложено железнодорожное и автомагистральное полотно сообщением Москва - Самара. Мощность станции составляет 2 320 МВт, среднегодовая выработка электроэнергии держится на уровне 10,5 миллиарда кВт⋅ ч . Машинный зал оборудован 20 гидроагрегатами поворотно-лопастного типа, 14 из которых имеют мощность 115 МВт⋅ ч , и 4 машины мощностью 120 МВт⋅ ч .

Модернизация

В 2010 году компания «Русгидро» заключила контракт с ОАО «Силовые машины» на модернизацию гидроагрегатов. К июню 2017 года обновление получили 19 машин, завершение всего комплекса мероприятий запланировано на ноябрь 2017 года. Предпринятые меры по обновлению фондов позволят увеличить мощность станции до 2488 МВт.

Как вначале строительства, так и сегодня поражает воображение мощность сооружений Жигулевской ГЭС. Фото станции, плотины и всего комплекса гидроузла внушают уважение к гению проектировщиков и строителей.

Дата, которую грех не отметить: 21 августа 1950 года вышло постановление о строительстве Куйбышевской гидроэлектростанции. Вместо пяти намеченных партией и правительством лет ГЭС строили семь, а то и восемь, что, впрочем, не помешало ей успеть какое-то время побыть предметом гордости советских людей перед всем остальным человечеством - крупнейшей станцией в мире. Еще один рекорд - количество прошедших через «горнило» стройки заключенных: по официальным данным, более двухсот тысяч…

Спросите кого угодно, даже самого завзятого патриота: в современной России вряд ли возможно повторить нечто подобное тому немыслимому, что сотворено на Волге в середине прошлого века. Время безумных проектов истекло. Канули в великую реку. Вместе с мифами, которые стаями кружили над гигантским котлованом, потрясшим в свое время начинающих «мастеров культуры», командированных освещать «стройку коммунизма». Впрочем, не все канули, иные и поныне здравствуют.

Миф первый: все началось в 1950-м

До сих пор считается, что великая эпопея у волжского Ставрополя началась в августе 1950 года, когда документ, дающий отмашку великой стройке, был обнародован в «Правде». На самом же деле первое постановление Совета Министров СССР № 2826-1180 о возобновлении работ и подготовке строительства сразу двух гидроэлектростанций - Куйбышевской (до войны, как известно, стройку пытались начать в районе Красной Глинки) и Сталинградской - вышло 30 июня 1949 года. Но народ об этом не знал, поскольку касалось оно только спецслужб и держалось, разумеется, в секрете.

Как и прежде, по сложившейся традиции, строительство намечалось силами заключенных. 9 июля вышел приказ по МВД, а 19 августа командовать строительством лагеря и жилья для специалистов Гидропроекта был назначен переброшенный в Ставрополь с Дальнего Востока заслуженный работник НКВД генерал-майор Иван Семенов. (Генерал-майор инженерно-технической службы Иван Комзин возглавил Куйбышевгидрострой через год, с выходом официального постановления). Кунеевский исправительно-трудовой лагерь, созданный 6 октября того же 1949-го, быстро наполнился - по данным на 1 января 1950 года в нем было уже 1328 заключенных.

Миф второй: творение народа

По данным, предоставленным в конце 1990-х тольяттинской организации «Жертвы политических репрессий» УВД Самарской области, в Кунеевском ИТЛ на строительстве Куйбышевской ГЭС, ликвидированном лишь 12 марта 1958-го, за восемь с половиной лет отбыли свои сроки в общей сложности 219438 заключенных…

Собственно, даже не количество зэков - сам факт того, что узники ГУЛАГа строили нашу такую родную гидростанцию, казался поначалу для многих концом света. Когда в октябре 1988-го в Тольятти, а чуть позже в «Волжском комсомольце» вышли мои первые публикации о том, что за народ возводил нашу достопримечательность, возмущению «ветеранов стройиндустрии» не было предела.

Но, как говорил поэт, «прошли года, я в возрасте ином». Флаги приспущены - языки развязаны. И только вдумайтесь, какая же пропасть легла между двумя свидетельствами одного и того же автора - в начале 1950-х выпускника Ленинградского политехнического института и начинающего писателя, а впоследствии мэтра публицистики Даниил Гранина. «Товарищ Сталин замечательно назвал Днепрогэс - "творение народа". Таким творением народа будет и Куйбышевская ГЭС», - писал он в 1952 году в повести «Новые друзья». А почти полвека спустя, в 1997-м, в эссе «Страх» - совсем другое: «Вообще вся затея с этими гидростанциями выглядела больше чем сомнительной. Делалась она скорее в интересах чекистов, чем в интересах энергетики. Работали на этих стройках коммунизма заключенные... Я видел, как с ними обращались, все это было постыдно».

Раскаянию мифотворца можно верить.

Миф третий: строили одни урки

Тогда, двадцать лет назад, ветераны стройки сдали-таки позиции. Но решили применить «оружие возмездия». Да, признали они скрепя сердце, строили, но заключенных было немного и в основном уголовники.

Но и этот миф благополучно рухнул. Да и как иначе?

В 1950 году, спустя четыре года после кровопролитной войны, народный крик души «все для фронта» трансформировался в вопль обреченных - «все для ГУЛАГа», распухшего, будто на дрожжах. Целый букет послевоенных сталинских указов насытил лагеря миллионами новобранцев (значительная часть из них - те, кто воевал и вернулся домой в тщетной надежде на послевоенное потепление).

По свидетельствам участников событий, осужденных по политическим статьям - «изменников Родины» и прочих «контрреволюционеров» было не меньше четверти лагерного контингента.

Ветеран гидроэнергетики, в свое время начальник Главгидроэнергостроя Минэнерго СССР, Лауреат премии Совмина СССР Виктор Борисов приехал на стройку в 1953-м молодым специалистом. Выпускник Куйбышевского гидротехнического института, краснодипломник, начитавшись бравурных статей, он сам выбрал свое первое место работы. Но… «Я не ожидал, что приеду на стройку коммунизма и увижу громадные заборы высотой шесть-семь метров с колючей проволокой наверху, - вспоминает Виктор Иванович. - Оказалось, что эту стройку вели заключенные. А инженерно-технический состав был только из вольнонаемных. Среди заключенных были три категории. Первая - политические, 58-я статья, это были очень дисциплинированные, порядочные, интеллигентные и работящие люди. Политические составляли процентов двадцать пять. Процентов шестьдесят - так называемая бытовая статья, бытовики. Это, в основном, люди, пострадавшие за кусок хлеба, который унесли из пекарни, за колоски при сборе зерновых. За это тогда строго наказывали, от пяти до десяти лет. И третья категория - воры в законе и так называемая шобла…»

Вопреки опять же расхожему мнению, даже «бериевская» амнистия 1953 года не разгрузила Кунеевлаг. Политзэков она не коснулась вовсе, а на смену амнистированным уголовникам и «бытовикам» тут же прибыло пополнение из других лагерей. По данным архивов, численность заключенных Кунеевлага к концу 1953 года даже возросла - с 45961 человек до 46507.

Миф четвертый: жили как на курорте

По воспоминаниям бывшего политзэка Кунеевлага, одного из организаторов тольяттинского общества «Мемориал» Василия Булычева, записанных для документального телефильма «Половина века» («Лада ТВ - ТНТ», 2004 год), в лагерных бараках «на одного заключенного полагалось два квадратных метра. Железные кровати ставили в два яруса. Каждый день заключенных гнали на стройку. Зимой 1953-54 годов, когда начались бетонные работы на будущей плотине, самых молодых и здоровых политических перевели в поселок Шлюзовой. Зима тогда была суровой, а новый лагерь строить не стали. Рабсилу расселили в брезентовых палатках по 40 человек. Железная печурка от мороза не спасала, и заключенные сбивались на нарах потеснее - только так можно было отдохнуть перед следующей 12-часовой сменой. За смену нужно было уложить 10-12 машин бетона. Не все выдерживали такое напряжение. Больных отправляли в Самару, мертвых хоронили под номерами, без имен. На место больных и умерших каждый месяц шли новые этапы»…

Миф пятый: тишь да гладь

Директора электрокомпаний США, побывавшие на Куйбышевской ГЭС в конце 1950-х, оставили в Книге почетных посетителей такую запись: «Мы восхищаемся энергией народа, построившего самую большую гидроэлектростанцию мира...» Они, похоже, забыли или не верили недавним публикациям в американской прессе, в которых писали о секретном объекте на Волге, который строится «на костях заключенных». Не очень-то верилось в это там, за «железным занавесом», даже во времена «холодной войны».

Да и у нас долгое время считалось, что таких ужасов, как на Соловках и «островах» ГУЛАГа 30-40-х годов, на строительстве гидростанции в Жигулях не было, особенно после смерти Сталина. Ну да, многие вспоминают, как людей замуровывали в бетон - но это же уголовники…

Уже после, четыре десятилетия спустя, из архивов, спецхранов и запасников музеев стали всплывать официальные документы, дневники и письма. Такие, как письмо участника Великой Отечественной, затем зэка на строительстве Куйбышевской ГЭС П. Глушко известному писателю, в то время председателю Комитета защиты мира Александру Фадееву: «...Мы обращаем ваше серьезное внимание на факты зверского отношения к человечеству. Лилась кровь реками в годы войны, льется она и сейчас, когда все дороги ведут к коммунизму...» И факты, факты. Послание, естественно, не дошло до адресата, зато стоило автору еще одного срока - 10 лет «за клевету на советский строй».

На последней сталинской стройке, как ее называют, массовые беспорядки были даже не ЧП - обычным явлением. В кровавые бандитские разборки, межнациональные «локальные войны» вовлекались десятки, сотни людей. Да и как иначе, если, вопреки даже действовавшим в то время бесчисленным гулаговским инструкциям, безобидные «контрреволюционеры» и матерый криминалитет, жившие на воле в непересекающихся мирах, за колючей проволокой были вынуждены есть из одного лагерного котла, а в гигантском котловане одновременно работали до 12-15 тысяч заключенных. Прибытие в Кунеевлаг каждого нового этапа сопровождалось поножовщиной, а гасить «бучу» порой, когда охрана не справлялась, приходилось самому начальнику строительства Комзину.

Миф шестой: об эффективном менеджменте

Конечно, роль вольнонаемных специалистов и рабочих, прибывших на великую стройку по вербовке МВД (в том числе, сразу после Волго-Дона, Цимлянской ГЭС и других завершенных объектов ГУЛАГа), по партийно-комсомольскому призыву, по службе или по душе, трудно переоценить. Но как ни крути, основная тяжесть работ и невзгод легла на плечи заключенных. И для того чтобы хоть как-то держать в узде огромную армию разношерстных «строителей коммунизма», одних лозунгов и заклинаний было недостаточно. И - негласно, разумеется (и на это все закрывали глаза) - использовались свои, доморощенные технологии.

Пришлось их осваивать и молодому специалисту Виктору Борисову, трудившемуся по зову сердца на строительстве Куйбышевской ГЭС с 1953 года до ее приемки правительственной комиссией в августе 1958-го.

«У меня на участке работало две с половиной - три тысячи заключенных, - рассказывает он. - Нас заставляли вести учет выхода заключенных на работу. К тому же на Куйбышевской гидростанции для обеспечения высоких темпов работ были введены положения, которые стимулировали работающих. Если они выполняли норму выработки на 151 процент, то зачитывался один день отсидки за три; если 121 процент - день за два; если 100 процентов - день за день. Естественно, все стремились выполнить норму на 151 процент, но реально сделать это было практически невозможно. И нам приходилось изобретать различные способы, чтобы набирать в конце месяца объемы работ, которые обеспечивали выполнение норм выработки по максимуму. И я скажу, в том, чтобы люди работали, чтобы инженерно-технический состав не били и не крали оборудование, чтобы в жилой зоне был порядок, помогали воры в законе, которые сами при этом не работали…

Конечно, поначалу мне было трудно смириться: как это - одни работают, другие нет? Но когда я спрашивал у начальника лагеря, почему воров в законе, которые не работают и не дают возможности нормально трудиться остальной части зоны, не отправляют на север, - меня называли «комсомольцем». И популярно объясняли, что уследить за порядком в лагере, в котором двенадцать тысяч заключенных, своими силами охрана просто не может, поэтому-то приходится прибегать к помощи воров в законе, оставляя их в жилой зоне… Пришлось договариваться с ними и мне, пообещав 151 процент - день за три».

Так воры оказывались в передовиках производства.

Миф седьмой: о мировом рекорде

«На Куйбышевской ГЭС были побиты все рекорды сооружения подобных объектов. Однако это стало возможно не благодаря, скажем, высокой механизации, а потому, что работала здесь целая армия заключенных», - справедливо отметил в одной из своих статей заслуженный энергетик России, профессор Игорь Никулин, в 1952-57 годах главный энергетик Куйбышевгидростроя.

Не один он - многие, в том числе корифеи-энергетики, настаивают на том, что крупнейшую в мире ГЭС построили в рекордные сроки. Но если разобраться, это не совсем так. Или совсем не так.

Правительственным постановлением от 21 августа 1950 года предусматривалось «строительство гидроэлектростанции начать в 1950 году и ввести в действие на полную мощность в 1955 году». На самом же деле первый агрегат едва успели ввести в строй под новый, 1956-год, последний, двадцатый агрегат Жигулевской ГЭС был запущен лишь в октябре 1957-го. А здание ГЭС и многие объекты инфраструктуры и вовсе доводили до ума чуть ли не в последнюю ночь перед приездом Никиты Хрущева в августе 1958-го. Открытие планировалось осенью 1957-го, но из-за многочисленных недоделок его пришлось отложить почти на год.

Может, и построили бы станцию и в срок, если бы не смерть Сталина (по некоторым воспоминаниям, лично курировавшего стройку) и последовавшие за ней послабления.

Миф восьмой: плотина обошлась дешево

"Куйбышевская ГЭС имела некоторую специфику, поскольку начинала строиться в период, когда международная обстановка накладывала целый ряд отпечатков на конструкцию станции. Сначала предполагалось, что такое сооружение, как Куйбышевская станция, должно быть защищено от всего, от чего только возможно. По мере того, как проектирование продолжалось, выяснилось, что защитить такое сооружение полностью какими-то инженерными средствами от воздействия атомной бомбардировки просто невозможно, поэтому целый ряд таких конструктивных решений был снят. Но то, что уже было сделано, осталось. Поэтому водосливная плотина, например, немножко странно выглядит сегодня".

Из воспоминаний ветерана Гидропроекта Леонида Аллилуева, цит. по: Вечный двигатель. Волжско-Камский гидроэнергетический каскад: вчера, сегодня, завтра / Авт.-сост. С.Г. Мельник. - М.: Фонд «Юбилейная летопись», 2007

Поскольку шла «холодная война», Куйбышевскую ГЭС проектировали с чрезмерным запасом прочности, на случай прямого попадания атомной и даже водородной бомбы. И даже сегодня никто точно не назовет цифру, в которую вписалась эта крепость по своей стоимости.

В опубликованных мемуарах ныне покойного Александра Паренского - участника строительства ГЭС, затем председателя Ставропольского горисполкома, а в последние годы жизни завкафедрой экономики и социологии труда СГЭА, - находим любопытное наблюдение: на темпах и стоимости строительства заметно сказалось некоторое сокращение армии заключенных Кунеевлага (с 46507 в начале 1954 года до 11688 в конце 1957-го). В связи с этим, писал профессор Паренский, «необходимо было пересмотреть всю стратегию и тактику в организации строительства гидроузла и нового города. По первоначальному проекту намечалось все сооружения гидроузла построить силами заключенных...» Теперь же пришлось обучать людей, устраивать специалистов, делегированных на стройку века со всей страны. К тому же вольнонаемным, в отличие от рабов, нужно более-менее сносно платить.

Не только амнистия дешевой рабочей силы - множество других факторов, свидетельствующих скорее о бесхозяйственности и недостаточной компетентности флагманов великой стройки (и здесь, на волжском «плацдарме», и в Кремле), сыграло на то, что стала она в итоге одной из самых дорогих в мире.

Согласно официальному Техническому отчету о проектировании и строительстве Волжской ГЭС имени В.И. Ленина, вышедшему в двух томах в начале 1960-х, еще на стадии разработки проекта гидроузла эксперты рекомендовали снизить затраты на строительство Куйбышевской гидростанции на 2 миллиарда рублей - еще тех, советских рублей, которые были дороже доллара! - «однако рекомендация комиссии о снижении стоимости на практике не оправдалась». По мнению авторов отчета, одной из причин удорожания, явилась затяжка сроков составления технического проекта.

Миф девятый: минусов меньше

Дискуссия о плюсах и минусах, методах и последствиях глобального обуздания рек не утихает по сей день.

«Чудовищно аморальным способом сооружения гидроузла» назвал строительство Куйбышевской ГЭС Игорь Александрович Никулин в одной из своих первых перестроечных публикаций (журнал «Знамя», 1989, № 9). Но, говорят, еще в суровые 1950-е заместитель главного инженера - главный энергетик на строительстве ГЭС Никулин объяснял прибывшим по сталинскому призыву студентам вечернего отделения Куйбышевского политеха в Ставрополе, чем порочен труд заключенных…

«С современных позиций многие решения, которые были приняты и осуществлены в то время, кажутся недостаточно обоснованными, - признает бывший главный инженер Гидропроекта Валентин Новоженин. - Но вряд ли сегодня найдутся люди, которые, скажем, оправдают необходимость строительства египетских пирамид, с которыми некоторые деятели еще совсем недавно сравнивали гидростанции... Это были вынужденные решения, а сегодня, наверное, были бы иные. К сожалению, гидротехническое строительство сопряжено с тем, что приходится с чем-то расставаться»…

По расчетам самих участников проектирования и строительства, комплекс гидросооружений Куйбышевской ГЭС окупился за 3,5 года, что, по мнению авторов, «свидетельствует об экономической эффективности гидроузла».

При этом авторы технического отчета признают, что строительства плотины «внесло существенные изменения в рыбное хозяйство Волжско-Камского бассейна… отрицательно сказалось на условиях воспроизводства проходных пород рыб». А утрата плодородных пойменных земель, ушедших на дно водохранилища? А погребенные заживо памятники истории, культуры? А старинные кладбища, отданные на растерзание рукотворному морю? А сотни тысяч людей, вынужденных бежать со своей «малой родины»? А множество других отдаленных последствий, не учтенных советскими «экономистами»? Скажем, десятки тысяч исковерканных во имя мифического коммунизма судеб? Да и вообще, может ли быть аморальное - эффективным?..

Другая тема, которая время от времени «пробуждается» (и до, и после трагедии на Саяно-Шушенской ГЭС), - о надежности нашей плотины. По мнению бывшего директора информационного диагностического центра РАО «ЕЭС России», заместителя научного руководителя НИИ энергетических сооружений Владимира Щербины, последние годы возглавлявшего комиссии по обследованию волжских гидростанций, у нас не так все плохо. «Считается, что станции должны бесперебойно эксплуатироваться 100 лет. А если постоянно поддерживать их, то они будут эксплуатироваться вечно. Конечно, сооружения стареют, и нужно разрабатывать решения, которые бы позволяли продлевать их нормальную эксплуатацию… Жигулевская же ГЭС вообще построена с запасом прочности».

Другое дело - тольяттинские многоэтажки в непосредственной близости от плотины, которая время от времени, в период массированного сброса паводковых вод, весьма тревожит население локальными землетрясениями. Исследованиями причины этой беды еще в 1979-1980 годах занимались специалисты Гидропроекта. По словам одного из них, Леонида Комелькова, причина и способ одолеть эту проблему были найдены. Но и руководство ГЭС, и городские, и областные власти просто-напросто положили рекомендации ученых под сукно. Мало того, строительство домов в аномальной зоне продолжилось.

Так и живут, с видом на крепость эпохи холодной войны.

_____________________________
Мельник Сергей Георгиевич

Жигулёвская гидроэлектростанция (Волжская (Куйбышевская) ГЭС им. В. И. Ленина) - ГЭС на реке Волга в Самарской области, у городов Жигулёвск и Тольятти. Является шестой ступенью и второй по мощности ГЭС Волжско-Камского каскада ГЭС. Строительство ГЭС началось в 1950 году, закончилось в 1957 году.

Идея энергетического использования Волги у Самарской Луки была выдвинута Глебом Кржижановским ещё в 1910 г. Спустя десятилетие инженер К. В. Богоявленский предложил построить гидроэлектростанцию у поселка Переволоки на водоразделе между Волгой и Усой, использовав естественную разность уровней воды. Однако бедственное положение экономики страны не позволило реализовать этот проект.

В начале 1930-х гг. в районе Самарской Луки и Ярославля начались проектно-изыскательские работы по энергетическому использованию Волги, по итогам которых было предложено множество схем различного расположения гидроузлов. 1 августа 1937 г. совместным постановлением СНК СССР и ЦК ВКП (б) было принято решение о строительстве гидроэлектростанции на Волге в створе Жигулёвских гор Для ведения строительства приказом НКВД от 2 сентября 1937 года организовывался крупный лагерь - Самарлаг. По численности заключённых он занимал восьмое место из 42 лагерей НКВД и второе - среди лагерей, находившихся в европейской части СССР. Так на 1 января 1939 года в нём находилось 36 761 заключённых (2,81 % от общей численности заключённых в системе ГУЛАГа). Общий объём работ оценивался в 1,5 млрд рублей. Однако организационные проблемы привели к свёртыванию всех работ. За период с с сентября 1937 по май 1941 г. общие убытки составили 45 млн рублей. Частые смены руководства строительством привели к тому, что уже летом 1940 года началась фактическая консервация стройки, а 11 октября 1940 года строительство Куйбышевского гидроузла было официально приостановлено. Заключённых, управление строительства и инженерно-технический персонал перевели на строительство Волго-Балтийского водного пути.

Специалисты института «Гидропроект» продолжили изыскания в 1949 г. Итогом исследований стало решение о сооружении Куйбышевского гидроузла в районе города Жигулёвск. 21 августа 1950 г. утверждён проект строительства Куйбышевской ГЭС мощностью 2,1 млн кВт. На месте будущей гидроэлектростанции развернулись строительные работы, которые вновь велись с использованием труда заключённых (Кунеевский ИТЛ, 46600 человек). Для строительства был создан специальный трест «Куйбышевгидрострой». Волжская ГЭС им. В. И. Ленина была построена в рекордно короткие сроки ― с 1950 по 1957 гг.

В июле 1955 г. через нижние судовые шлюзы плотины прошёл первый пароход. В ноябре того же года было перекрыто основное русло Волги, а 29 декабря ― запущен в промышленную эксплуатацию первый гидроагрегат. Меньше чем через год после этого события, в октябре 1956 г., Куйбышевская ГЭС выработала первый миллиард киловатт-часов электроэнергии.

Строительство ГЭС шло ударными темпами. Так, в 1956 г. в эксплуатацию были введены 12 агрегатов, в 1957 г. ― ещё 7. 10 августа 1958 г. станцию переименовали в Волжскую ГЭС им. Ленина, а в мае 1959 г. все сооружения гидроузла были приняты в промышленную эксплуатацию.

Куйбышевский гидроузел - уникальное сооружение, не имеющее аналогов в мировой практике гидротехнического строительства. За семь лет на строительстве было выполнено 193,9 млн м³ земляных работ, уложено 7,67 млн м³ бетона, смонтировано 200 тыс. т металлоконструкций и оборудования. Максимальная суточная интенсивность укладки бетона достигала в 1955 г. здесь 19 тыс. м³ (на 3,3 тыс. м³/сут. выше, чем интенсивность укладки бетона на строительстве ГЭС Гранд-Кули в США).

Волга была также перекрыта за рекордно короткое время - 19,5 ч в период, когда её расход составлял 3800 м³/с. Каждый агрегат мощностью 105 тыс. кВт монтировался в среднем около 1 месяца, то есть принятое в отечественной и зарубежной практике время было сокращено более чем в два раза. Однако эксплуатация агрегатов показала, что их реальная развиваемая мощность в отличие от проектной составляет не 105 МВт, а 115 МВт, что позволило произвести перемаркировку агрегатов и довести установленную мощность гидроэлектростанции до 2,3 ГВт.

В начале 1960-х гг. напряжение оборудования ГЭС возросло до 500 кВ, что позволило увеличить мощность электропередачи на Москву на 40 % и завершить объединение энергосистем Центра и Урала. 30 августа 1966 г. Волжская ГЭС имени В. И. Ленина выработала первые 100 млрд кВт∙ч электроэнергии.

За досрочное выполнение семилетнего плана по выработке электроэнергии и успешное проведение работ по комплексной автоматизации производственных процессов 14 сентября 1966 г. Волжская ГЭС имени В. И. Ленина была награждена орденом Ленина. С середины 1960-х до конца 1970-х гг. на ГЭС происходила модернизация оборудования: гидрогенераторы были переведены в режим синхронных компенсаторов. В 1979 г. на Волжской ГЭС впервые в стране начал эксплуатироваться новый трансформатор типа ОРЦ-135000/500 со сниженным уровнем изоляции.









































Небольшая справка:

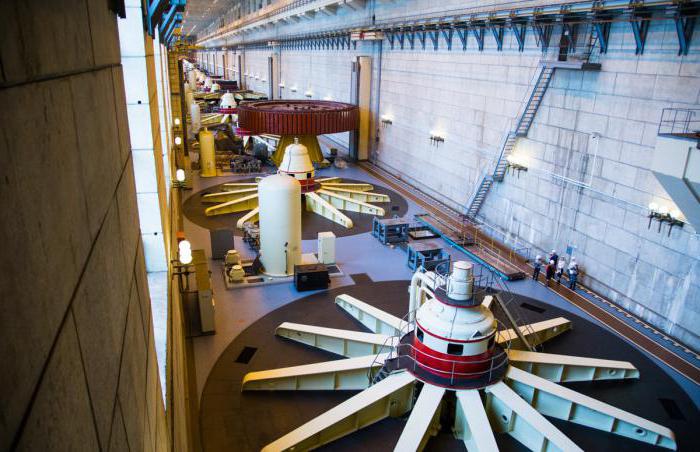

Здание ГЭС расположено на правом берегу Волги. Оно состоит из 10 двухагрегатных секций с донными водосбросами. В машинном зале установлены 20 гидроагрегатов мощностью по 115 МВт с поворотно-лопастными турбинами (диаметр рабочего колеса – 9,3 м) и генераторами зонтичного типа (диаметр ротора – 14,3 м, статора – 17,1 м).

Общая длина здания ГЭС вместе с монтажной площадкой – 730 м, ширина – 100 м, высота от подошвы до кровли – 80 м. Строительный объем здания – 4500 тыс. кубометров. Здание ГЭС имеет пристройку со стороны нижнего бьефа, которая сделана для выравнивания перепада напряжения под зданием и водоемом, и предупреждения пластического выпора грунта из-под подошвы сооружения. Отдельное удерживающее сооружение, расположенное в 33 м от здания ГЭС, введено впервые в практике гидротехнического строительства.

Сейчас электроэнергия ГЭС передается по двум линиям электропередач в объединенную энергосистему центра страны и по двум линиям на Урал и в Среднее Поволжье. Уровень автоматизации позволил снизить численность дежурного персонала до 10 человек в смену.

July 20th, 2011

Проект строительства гидростанции на Волге впервые был рассмотрен еще в начале прошлого века. В 1910 году талантливый самарский инженер Г.М.Кржижановский (впоследствии председатель комиссии ГОЭЛРО) обратился к царскому правительству с предложением построить гидростанцию на Волге у Жигулей. Но только в 1919 году по предложению Ленина Глебу Максимилиановичу было дано поручение выбрать место для гидроузла. Обследовав район, Кржижановский предложил три варианта размещения будущей ГЭС: в районе села Переволоки, на Красной Глинке близ Самары и у села Отважное ниже города Ставрополя. В 1940 году на Красной Глинке был заложен поселок Управленческий (), в котором должен был разместиться штаб строительства гидростанции. Но началась Великая Отечественная война и все работы были приостановлены. Дополнительные гидро-геологические исследования, проведенные в послевоенные годы, подсказали целесообразность строительства ГЭС близ села Отважное. Здесь в 1950 году развернулась гигантская стройка, в ходе которой была построена самая большая в стране плотина, огромный машинный зал и мощные судоходные шлюзы.



01. Берег Волги, перед началом строительства ГЭС, 1950 год.

02. Начало освоения территории стройплощадки. Начальником строительства Куйбышевской гидроэлектростанции был назначен генерал-майор Иван Васильевич Комзин.

03. Ни для кого не секрет, что на стойке трудились тысячи заключенных. В основном, они содержались в Кунеевском лагере, на месте будущего Комсомольского района г. Тольятти. В пик строительства, в 1955 году, количество заключенных достигло 46000!

05. Подготовка котлована станции

06. Хотя, стоит отдать должное руководству, на строительстве использовалась самая современная на тот момент техника - земснаряды, экскаваторы, самосвалы.

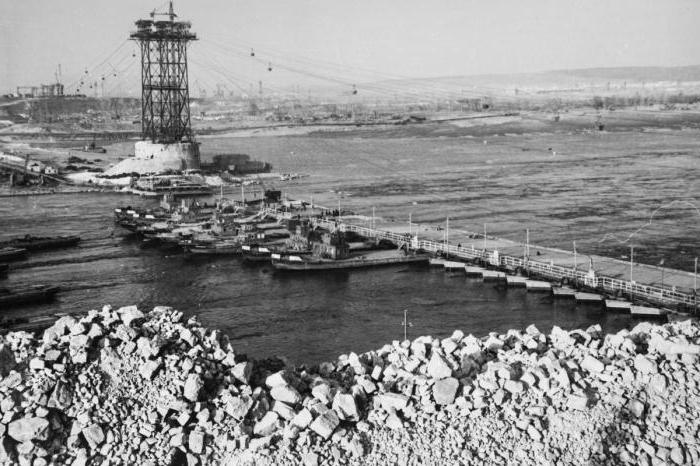

07. Подготовка плавучего моста на месте будущей водосливной плотины.

08. Строительство водосливной плотины

09. Всего, при строительстве станции уложено 7 миллионов кубометров бетона.

10. Водосливная плотина

11. Водосливная бетонная плотина расположена на левобережной пойме. Длина плотины-1 км. Она имеет 38 водосливных пролетов. На водобое плотины имеются устройства для гашения энергии воды. Для маневрирования затворами на плотине смонтированы 3 козловых крана, грузоподъемностью 250 тонн.

12. Фрагмент стройки рядом с машинным залом.

13. На стройку часто приезжали правительственные делегации и комиссии.

14. Бетонный завод.

15. Работа земснаряда. Земснаряды использовались для намыва земляной плотины.

16. Установка рабочего колеса гидротурбины.

17. Земляная плотина намыта из местных мелкозернистых песков и расположена между зданием ГЭС и водосливной плотиной. Длина плотины составляет 2800 м, ширина по основанию – 600 м. Наибольшая высота в русловой части – 50 м.

18. Строительство машинного зала

19. В строительстве были задействованы водолазы. Один из водолазных костюмов хранится в музее Жигулевской ГЭС ().

20. Одновременно, на левом берегу Волги, строились двухниточные судоходные шлюзы.

21. Фрагмент шлюза

22. Нижние шлюзы

24. Верхние шлюзы

25. Проверка крепления высоковольтной ЛЭП

26. Цементный завод в Яблоневом овраге

27. Строительство понтонного моста между зданием ГЭС и земляной плотиной.

29. Чтобы перекрыть естественное русло, на дно Волги, менее чем за сутки, было сброшено 1765 десятитонных пирамид из железобетона.

31. Волга была перекрыта за рекордные 19 часов и 35 минут.

32. Вода пошла через донные водосбросы станции

33. Началось наполнение Куйбышевского водохранилища.

34. Торжественный митинг, по поводу успешного перекрытия Волги.

35. Вверх от ГЭС разлилось водохранилище протяженностью более 600 км. Наибольшую ширину – 40 км – водохранилище имеет в районе слияния Волги и Камы. Максимальная глубина в приплотинной части – 40 м. Емкость водохранилища – 58 млрд. кубометров, оно является самым крупным искуственным водохранилищем в Европе.

36. В зону затопления попали 270 населенных пунктов (17 городов и райцентров), 19 колхозов, две машинно-тракторные станции (МТС), 175 зданий различных учреждений и организаций, расположенных вне Ставрополя. Переносу подлежали также населеннее пункты, не входившие в зону затопления, но лежащие в зоне отвода земель для строительства плотины и других сооружений гидроузла. Всего в 1953 году было перенесено более 1600 дворов, а также школы, больницы, промпредприятия.

37. 10 августа 1958 года состоялась церемония торжественного пуска ГЭС. На торжества в Ставрополь прибыли руководители КПСС и Советского правительства во главе с Н.С. Хрущевым.

38. В честь успешного завершения строительства, многие заключенные получили амнистию, многим сократили сроки.

39. Торжественный проход на катере через шлюзы.

40. 29 декабря 1955 года первый агрегат КуГЭС был включен в сеть в 18 часов 18 минут, 31 декабря 1955 года ГЭС выработала первый миллион кВт/ч электроэнергии. 14 октября 1957 года ГЭС достигла проектной мощности – 2 миллиона 100 тысяч киловатт.

41. И в заключение, схема строительства из старого журнала тех лет.

Небольшая справка:
Здание Жигулевской ГЭС (старые названия - Куйбышевская ГЭС, Волжская ГЭС им. Ленина) расположено на правом берегу Волги. Оно состоит из 10 двухагрегатных секций с донными водосбросами. В машинном зале установлены 20 гидроагрегатов мощностью по 115 МВт (сейчас идёт модернизация и увеличение мощности) с поворотно-лопастными турбинами (диаметр рабочего колеса – 9,3 м) и генераторами зонтичного типа (диаметр ротора – 14,3 м, статора – 17,1 м).

Общая длина здания ГЭС вместе с монтажной площадкой – 730 м, ширина – 100 м, высота от подошвы до кровли – 80 м. Строительный объем здания – 4500 тыс. кубометров. Здание ГЭС имеет пристройку со стороны нижнего бьефа, которая сделана для выравнивания перепада напряжения под зданием и водоемом, и предупреждения пластического выпора грунта из-под подошвы сооружения. Отдельное сороудерживающее сооружение, расположенное в 33 м от здания ГЭС, введено впервые в практике гидротехнического строительства.

Посмотрите ещё мои записи о Жигулевской ГЭС: ,

Мои фотоподборки об истории строительства других ГЭС: ,

Просьба при использовании на других интернет-ресурсах, не забываем ставить ссылку на первоисточник.

Приглашаю всех в группу вКонтакте (
